再見,竣工結算!住建部明確:全面推行施工過程價款結算和支付!22省市自治區跟進發文!
2021-11-11 1089

國常會明確要求在工程建設領域全面推行過程結算,住建部多次提出全面推行施工過程價款結算和支付,目前為止20多省市自治區跟進發文。

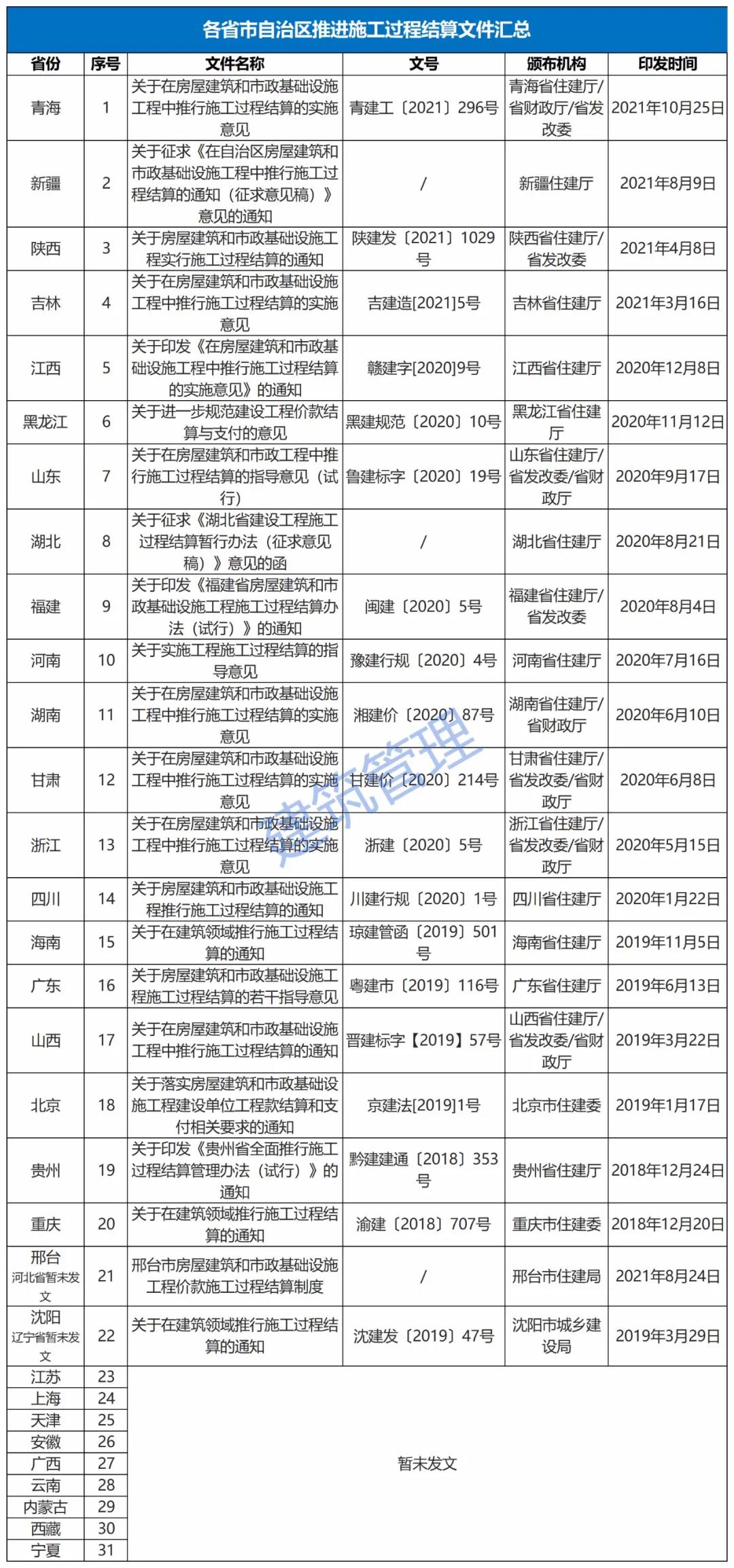

▲全國各省推進施工過程結算文件

關于結算周期

在結算周期方面,各地主要采取兩種方式:

一是按照施工合同約定計量周期結算。根據建設工程的主要特征、施工工期,按工程主要結構、分部工程或施工周期(月、季、年等)進行劃分。廣東省、重慶市等地采用的便是這種方式。

二是按照工程進度結算。主要依據《建設工程價款結算暫行辦法》規定,分按月結算與支付和分段結算與支付兩種方式,甘肅省、山西省等地采用的是這種方式。此外,甘肅省和山西省還提出結算周期最長不得超過3個月,進一步限定了結算的時間。

關于價款支付

在價款支付方面,各地普遍強調施工過程結算審核的時效性,明確發包人逾期審核即為認同。為體現對施工單位付款的保障力度,各地還對進度款最低付款比例作了規定。例如,浙江省、四川省以及重慶市要求發包人按照合同約定足額支付工程進度款。山西省和甘肅省則分別要求合同約定的進度款支付比例不得低于80%;發包人應按不低于工程價款的75%、不高于工程價款的90%向承包人支付工程進度款;

對于各省支付比例的不同,中國建設工程造價管理協會專家委員會常務副主任、北京廣惠創研科技中心主任吳佐民表示:“建設工程施工屬于勞動密集型,利潤率低、資金周轉率更低,我認為各地規定的支付比例定在80%~90%之間是合適的。”

再見,竣工結算!施工過程結算時代到來!

2020年初的國務院常務會議明確要求:

在工程建設領域全面推行過程結算,加大保函替代施工單位保證金推廣力度。

2020年7月,住建部發布《工程造價改革工作方案》,《方案》明確:

加強工程施工合同履約和價款支付監管,引導發承包雙方嚴格按照合同約定開展工程款支付和結算,全面推行施工過程價款結算和支付。

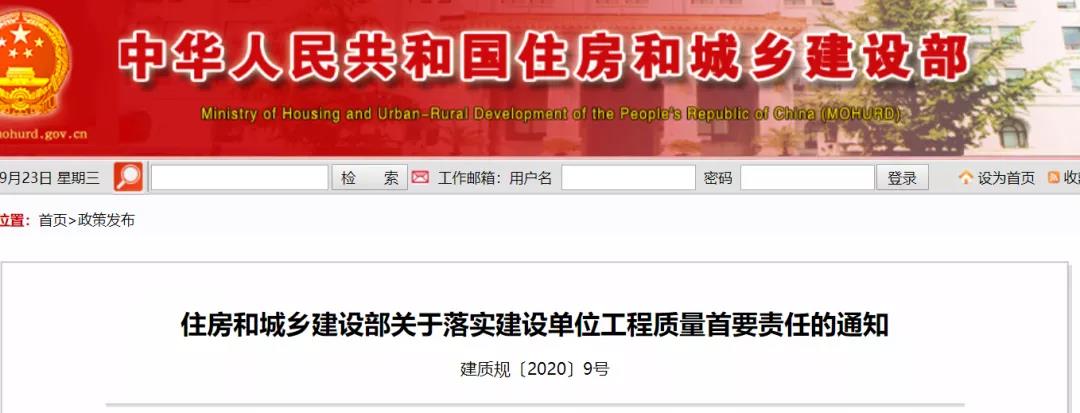

2020年9月23日,住建部官網發布《關于落實建設單位工程質量首要責任的通知》,嚴格落實建設單位工程質量首要責任。同時提出:

推行施工過程結算。建設單位應有滿足施工所需的資金安排,并向施工單位提供工程款支付擔保。建設合同應約定施工過程結算周期、工程進度款結算辦法等內容。分部工程驗收通過時原則上應同步完成工程款結算,不得以設計變更、工程洽商等理由變相拖延結算。政府投資工程應當按照國家有關規定確保資金按時支付到位,不得以未完成審計作為延期工程款結算的理由。

早在2016年,《國務院辦公廳關于全面治理拖欠農民工工資問題的意見》中,就首次明確要求全面推行施工過程結算;

2017年,住建部《關于加強和改善工程造價監管的意見》中 ,再次提出要推行工程價款施工過程結算制度;

2019年12月24日住建部發布《關于進一步加強房屋建筑和市政基礎設施工程招標投標監管的指導意見》中提出:嚴格合同履約管理和工程變更,強化工程進度款支付和工程結算管理,招標人不得將未完成審計作為延期工程結算、拖欠工程款的理由。

根據《建設工程價款結算暫行辦法》,建設工程價款的結算范圍包括工程預付款、工程進度款、工程竣工價款結算。

而所謂施工過程結算,即是指在工程項目實施過程中,發承包雙方依據施工合同,對約定結算周期(時間或進度節點)內完成的工程內容(包括現場簽證、工程變更、索賠等)開展工程價款計算、調整、確認及支付等的活動。

相較于竣工結算,推行施工過程結算,主要作用是規范施工合同管理,避免發承包雙方爭議,節省審計成本,有效解決“結算難”,從源頭防止農民工被欠薪。

各省發文情況如下:

1、青海

繼此前征求意見后,2021年10月26日,青海省住建廳正式發布《關于在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見》,自2021年12月1日起正式施行。

原文鏈接:

http://zjt.qinghai.gov.cn/html/132/37586.html

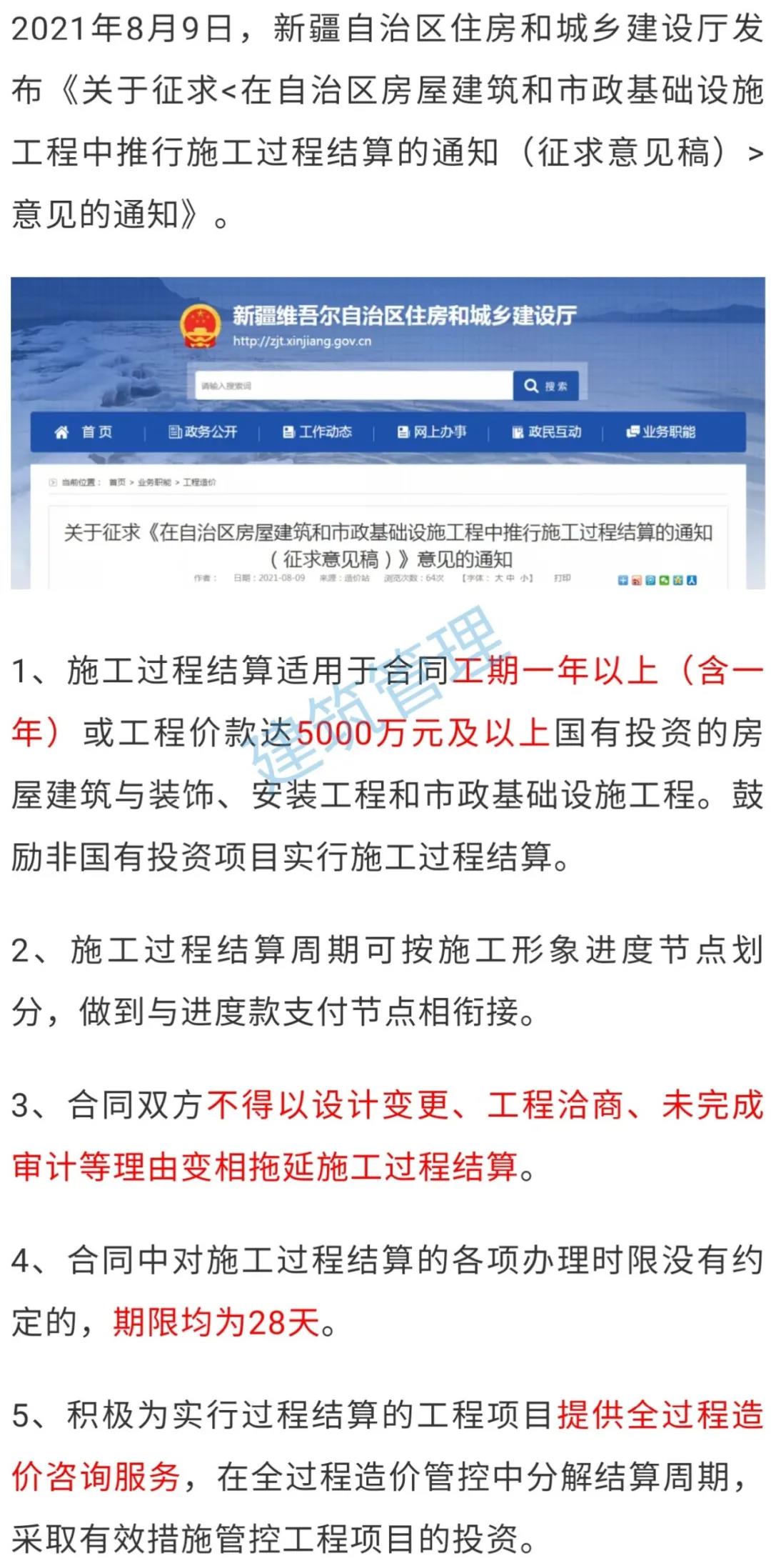

2、新疆

原文鏈接:

http://zjt.xinjiang.gov.cn/xjjs/gczj/202108/d448133a906b485d80bcf90a81a385ce.shtml

3、陜西

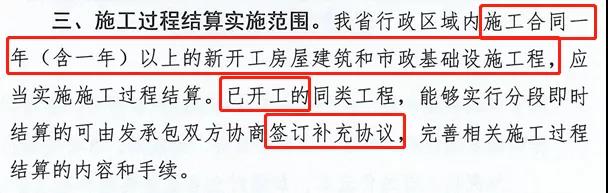

2021年4月8日,陜西省發布《關于房屋建筑和市政基礎設施工程實行施工過程結算的通知》。

新開工且施工合同建設工期一年以上的房屋建筑和市政基礎設施工程及其附屬設施和與其配套的線路、管道設備安裝工程,應當實施施工過程結算。

施工過程結算應根據合同約定對質量合格工程進行計量計價,無爭議部分應按期辦理施工過程結算,有爭議部分按合同約定的爭議解決方式處理。

發承包雙方可自行組織或委托符合條件的工程造價咨詢單位編審施工過程結算。

政府和國有投資項目不得以未完成竣工決算審計為由,拒絕或拖延辦理過程結算和工程款支付。

發包人按合同約定程序、時限、比例支付施工過程結算價款,若發包人未按合同約定時間支付,則應按合同約定承擔違約責任。

政府投資項目不得由施工單位墊資建設。全面推行工程款支付擔保制度,防止工程款拖欠。

原文鏈接:

https://js.shaanxi.gov.cn/zcfagui/2021/4/112425.shtml

4、吉林

2021年3月16日,吉林省住建廳發布《關于在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見》。

施工過程結算周期可按照施工時間周期或施工形象進度節點劃分。

合同中對施工過程結算的各項辦理時限沒有約定的,期限均為28天。

發包人應在合同約定的時限內按照合同約定的比例支付施工過程結算款,施工過程結算款支付比例為80%以上。

原文鏈接:

http://jst.jl.gov.cn/gczj/wjxx/202103/t20210316_7968693.html

5、江西

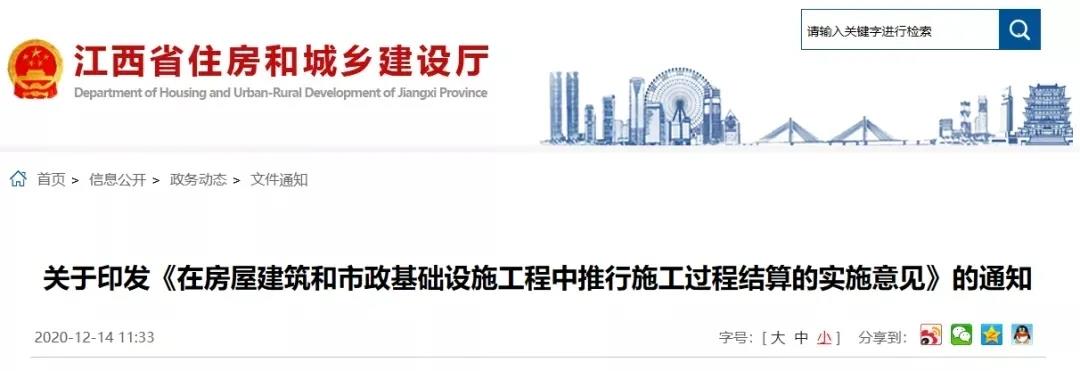

2020年12月14日,江西省住建廳發布通知,印發《在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見》,自下文之日起施行。

1、施工過程結算周期可按施工形象進度節點劃分,做到與進度款支付節點相銜接。

2、發包人應在合同約定的時間內按照合同約定的比例及時足額支付施工過程結算款;施工過程結算款支付比例沒有約定或約定不明確的,可按國家現行計價規范的規定進行補充約定。

3、建設單位應當提供工程款支付擔保。發承包雙方應依據合同約定的施工過程結算節點進行施工過程結算。

4、在施工過程結算活動中,發包、承包、招標代理、監理、造價咨詢等單位存在違法違規行為影響施工過程結算的,由有關部門依法依規予以處理,經依法依規認定為不良信用信息的,按照相關規定記入信用檔案。

原文鏈接:

http://zjt.jiangxi.gov.cn/art/2021/3/24/art_40723_3299101.html

6、黑龍江

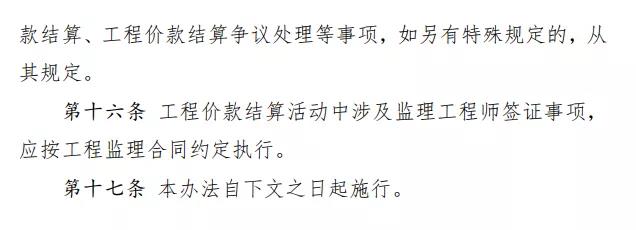

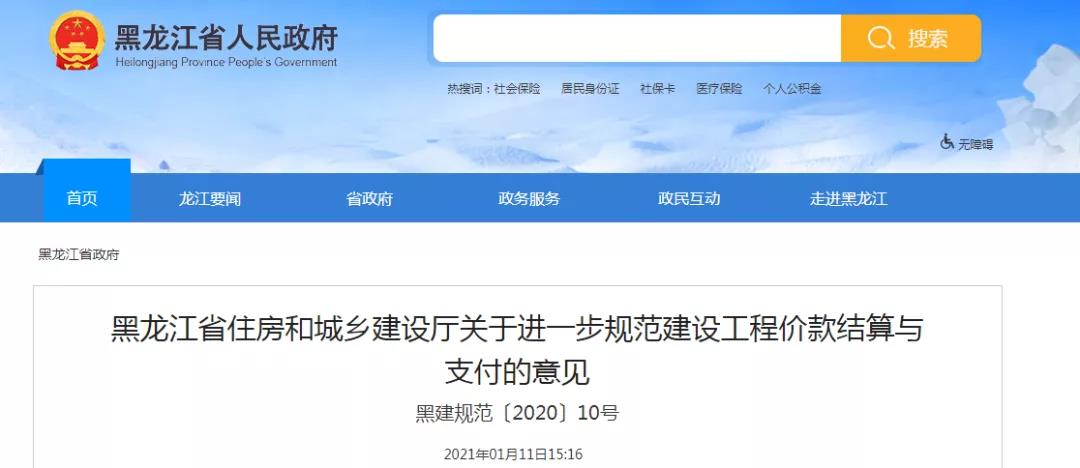

2020年11月12日,黑龍江省住房和城鄉建設廳發布《關于進一步規范建設工程價款結算與支付的意見》。

1、國有資金投資建設工程應全面實行過程結算,非國有資金投資建設工程鼓勵實行過程結算。

2、鼓勵發承包雙方按月劃分結算周期,與建筑工人工資撥付周期保持一致。

3、嚴格工程價款支付

(一)工程預付款支付。在具備施工條件的前提下,發包人應在合同簽訂后一個月內或不遲于約定的開工日期前7天內預付工程款,預付比例不低于合同價款(扣除暫列金額)的10%,不高于合同價款(扣除暫列金額)的30%,重大工程項目可按年度工程計劃逐年預付。

(二)工程進度款支付。發承包雙方應按照合同約定的時間、程序和方法,根據工程計量結果,辦理期中價款結算,支付進度款。進度款支付不應低于期中結算價款的60%,且不宜高于期中結算價款的90%,具體支付比例按合同約定執行。

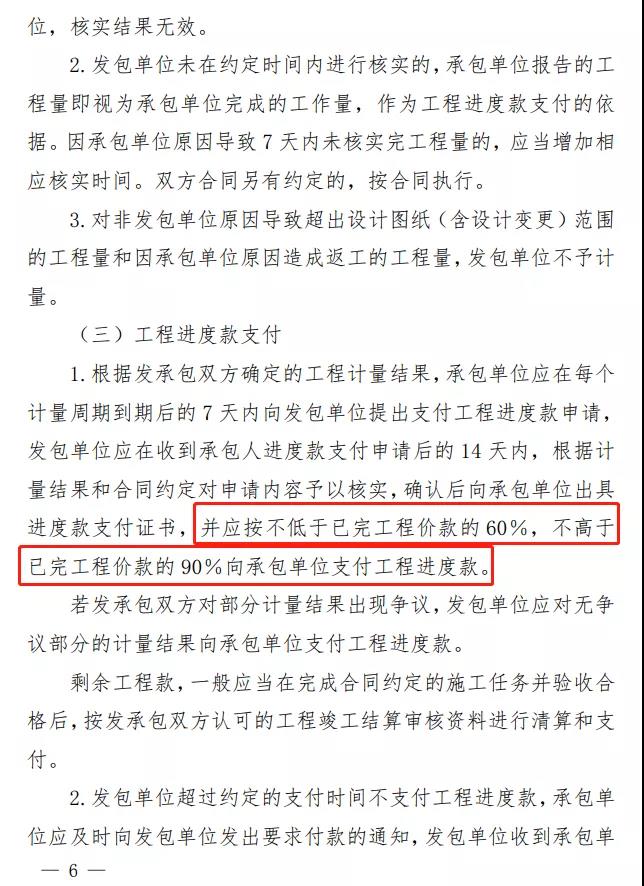

(三)竣工結算價款支付。工程完工后,發承包雙方應在合同約定的時間內辦理竣工結算,并按竣工結算文件及時支付竣工結算價款。

4、發承包雙方在工程價款結算與支付活動中,嚴禁以不當理由拖延工程價款結算與支付。

5、11項處罰規定:

1.在具備施工條件的前提下,發包人未按合同約定或有關規定及時支付工程預付款的,由項目所在地住建主管部門責令限期改正,按《黑龍江省建設工程造價管理規定》(2000年省政府令第2號)第三十條規定進行處罰,并記為不良信用信息。拒不改正的,視為建設資金未落實到位,應撤銷相應工程施工許可。

2.發包人未按合同約定或有關規定及時支付工程結算價款的,由項目所在地住建主管部門責令限期改正,按《黑龍江省建設工程造價管理規定》(2000年省政府令第2號)第三十條規定進行處罰,并記為不良信用信息。經法院判決或仲裁機構裁決,認定為拖欠工程款,且拒不履行生效法律文書確定的義務的,列入全省住建領域責任主體嚴重失信名單。

3.工程預付款、進度款支付比例低于規定標準,或未按合同約定足額支付的,由項目所在地住建主管部門責令發包人限期改正。拒不改正的,視為墊資建設,按《黑龍江省建設工程造價管理規定》(2000年省政府令第2號)第二十九條規定進行處罰,并記為不良信用記錄。

4.發包人強制要求承包人單向擔保的,由項目所在地住建主管部門責令限期改正。拒不改正的,記為發包人不良行為記錄。

5.未經對方同意,發包人對已生效的工程結算價款再次重復審核,或要求承包人與另一個或多個工程造價咨詢企業重復核對的,由項目所在地住建主管部門責令立即改正。拒不改正的,記為不良行為記錄。

6.發包人未按規定進行竣工結算備案的,由項目所在地住建主管部門責令限期改正。拒不改正的,記為不良行為記錄。

7.工程造價咨詢企業及從業人員簽署有虛假記載、誤導性陳述的工程造價成果文件的,由項目所在地住建主管部門責令限期改正,按《建筑工程施工發包與承包計價管理辦法》(2013年住建部令第16號)第二十三條規定進行處罰,列入全省住建領域責任主體嚴重失信名單;對造價從業人員,按《注冊造價工程師管理辦法》(2020年住建部令第150號)第三十六條規定進行處罰,列入全省住建領域責任主體嚴重失信名單。構成犯罪的,依法追究刑事責任。

8.發包人拒絕履行施工過程中正常變更、簽證等書面手續的,或發、承包人拒不執行雙方約定的,記為相應責任主體不良行為記錄。

9.被列入全省住建領域責任主體嚴重失信名單的建筑市場主體,按省住建主管部門有關規定予以懲戒。

10.被記錄不良信用信息、不良行為信息的建筑市場主體,按有關規定核減企業或人員的信用分。

11.住建領域責任主體嚴重失信名單、不良信用信息的公開期限按國家和省有關規定執行,不良行為信息的公開期限一般為3—6個月。

原文鏈接:

https://www.hlj.gov.cn/n200/2021/0111/c668-11013531.html

7、山東

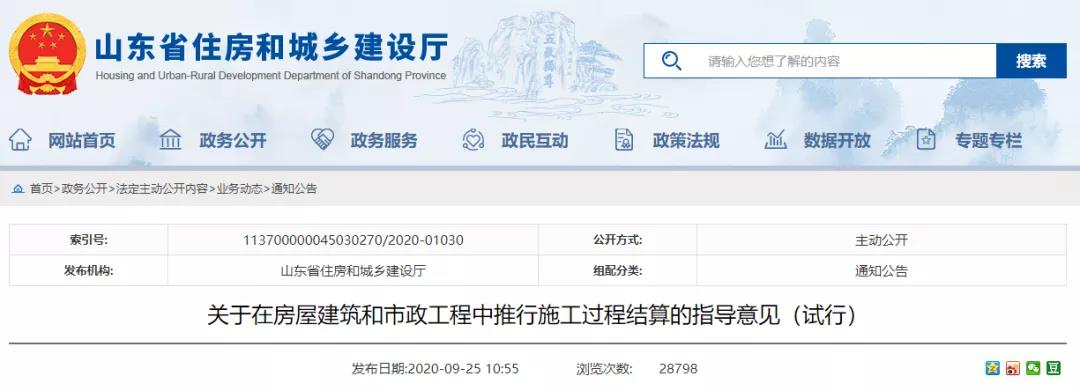

2020年9月17日,山東省住房城鄉建設廳、省發展改革委、省財政廳三部門聯合印發《關于在房屋建筑和市政工程中推行施工過程結算的指導意見(試行)》,通過規范結算行為,縮短結算周期,減輕企業負擔。

竣工后對過程結算結果不再進行二次審計。特別要求政府投資的大中型工程項目原則上應實行過程結算。

結算周期可按照施工形象進度或施工時間周期劃分,明確變更、簽證、索賠等事項應計入當期過程結算。

強調建設單位資金責任和擔保責任,為開展過程結算提供資金保障。加強合約管理,減少工程施工變更調整的工作量。

對惡意拖延結算、拖欠工程款和農民工工資、合約意識差的有關主體,依法依規進行處理,并記入不良行為記錄。

原文鏈接:

http://zjt.shandong.gov.cn/art/2020/9/25/art_102884_9818441.html

8、湖北

2020年8月25日,湖北省住建廳發布《湖北省建設工程施工過程結算暫行辦法(征求意見稿)》。

根據《湖北省建設工程施工過程結算暫行辦法(征求意見稿)》意見采納反饋情況》,湖北“所有工程項目實行工程價款按分部工程過程結算。”

1、施工過程結算節點劃分可參考下列情形:

單項工程、單位工程、分部工程;

分標段施工工程的標段;

專業工程;

施工周期或關鍵時間節點;

工程主要特征或主要結構。

2、承包人依據雙方達成一致的成果文件,向發包人申請支付工程過程結算價款,發包人應在收到申請后按施工合同約定支付。約定不明或未約定的,按竣工結算價款的支付約定。

3、相關處罰:

實行施工過程結算的建設項目,由縣級以上住房和城鄉建設主管部門實施監督。對拖欠工程款以至引發拖欠工人工資的建設單位依法依規予以停工處理。

建設單位未按合同約定及本辦法規定支付施工過程結算款的,作為不良行為記入建筑市場信用檔案,在建筑市場監管公共服務平臺予以公布。

原文鏈接:

http://zjt.hubei.gov.cn/zfxxgk/fdzdgknr/qtzdgknr/jcygk/jcca/202008/t20200825_2834898.shtml

9、福建

2020年8月4日,福建省住建廳、省發改委發布《關于印發《福建省房屋建筑和市政基礎設施工程施工過程結算辦法(試行)》的通知》。

1、施工工期一年以上的工程項目原則上實行施工過程結算。

2、發包人和承包人可以按照下列規定,每年至少辦理一次施工過程結算。

根據主要分部工程合理劃分施工過程結算節點。

可以根據自身能力和項目特點,適當增加施工過程結算次數。

工程項目分批施工的,先行施工的先行辦理施工過程結算。

3、發包人收到施工過程結算文件后,在合同約定時限(建議不超過28日)內與承包人核對完畢;超過約定時限不核實的,視為同意承包人報送金額。發包人不得以委托監理人參與核實為由延長約定的審核時限。施工過程結算價款與應付金額經發包人和承包人確認后,發包人應在約定時限內(建議不超過5日)足額支付,未按約定支付的發包人應當承擔違約責任。

施工過程結算不影響工程進度款支付,進度款應當按照國家有關法律法規及合同約定的時間和比例支付。

4、政府投資項目應當帶頭推行施工過程結算,發包人加強與項目所在地的政府部門溝通,做好施工過程結算工作,不得以未完成審計作為延期工程結算以及拖欠工程款的理由。

原文鏈接:

http://zjt.fujian.gov.cn/xxgk/zfxxgkzl/xxgkml/dfxfgzfgzhgfxwj/gfxwj/202008/t20200806_5343949.htm

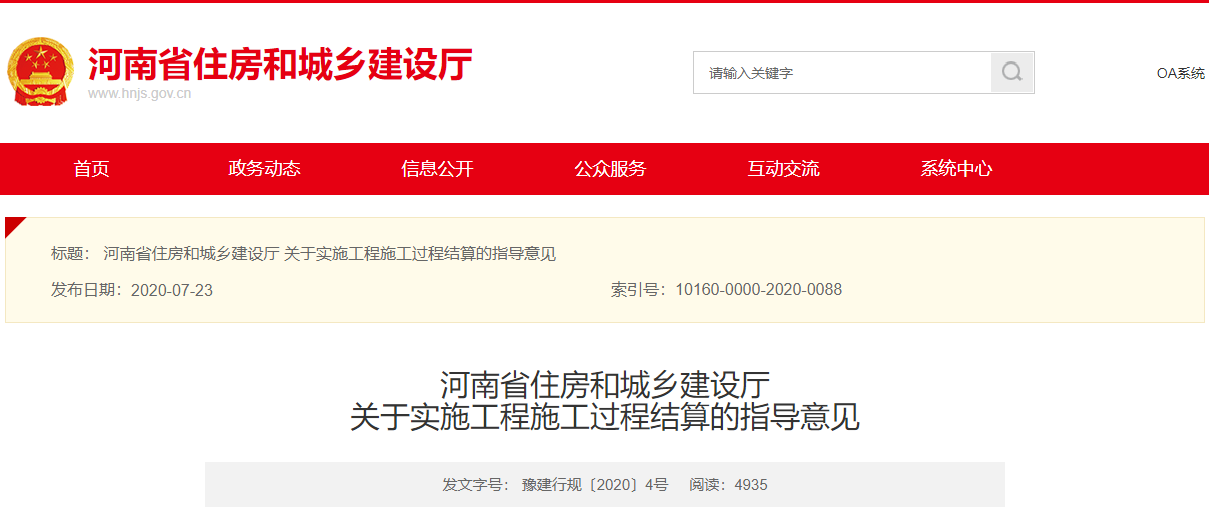

10、河南

2020年7月23日,河南省住建廳下發《關于實施工程施工過程結算的指導意見》。

1、適用范圍:合同工期一年以上(含本數)的各類房屋建筑及其附屬設施的建造、裝修裝飾和與其配套的線路、管道、設備的安裝以及市政基礎設施工程,實施施工過程結算。

2、結算周期:可按月或按工程形象進度確定,結算支付周期最長不應超過60日,其中人工費用支付周期不得超過一個月。

3、結算依據:包括但不限于施工合同、補充協議、中標通知書、施工圖紙、工程招標投標文件、施工方案、已完分部分項工程和措施項目工程量、經確認的工程變更、現場簽證、工程索賠等資料。

4、結算支付:

過程結算款支付周期應與合同約定的過程結算周期一致。

簽證、變更以及發承包雙方協商確定的索賠等費用,應在工程施工過程結算中同期辦理。

5、發承包雙方達不成延期付款協議的,承包人可按合同和發包人提交的支付擔保文件約定,要求提供支付擔保的保證人支付發包人應支付的(竣工)過程結算價款。

6、發承包雙方不得因施工過程結算計價爭議,不按合同約定的周期撥付工程款中的人工費用。

7、即日起執行。之前已招標和已簽合同的工程可由發承包雙方協商簽訂補充協議,完善相關施工過程結算的內容和手續。

原文鏈接:

http://zfhcxjsj.kaifeng.gov.cn/bzgf/8550.cshtml

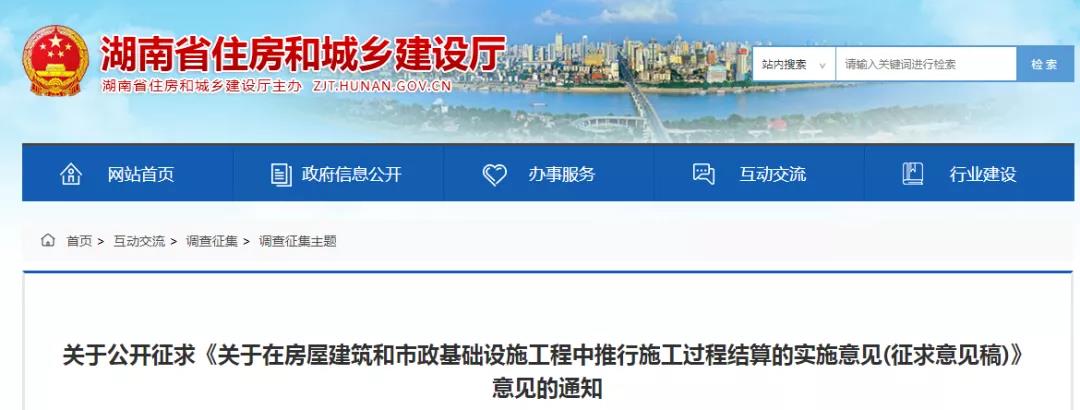

11、湖南

2020年5月28日,湖南省住建廳發布《關于在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見(征求意見稿)》,在省內房建、市政項目中全面推行施工過程結算。

1、合同中對施工過程結算辦理的各項時限未有約定的,其期限均為28天。

2、施工過程結算文件經發承包雙方簽字認可后,作為竣工結算文件的組成部分,由發包方報建設主管部門備案。未完成竣工結算備案的項目,有關部門不予辦理產權登記。

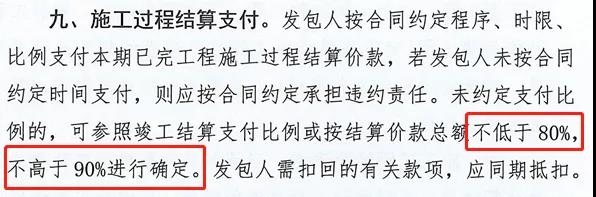

3、發包人要按約定的比例支付過程結算款,支付比例沒有約定的,可通過簽訂補充協議將支付比例確定為80%至90%之間。

原文鏈接:

http://zjt.hunan.gov.cn/zjt/hnweb/zxfb/202103/t20210301_14659119.html

12、甘肅

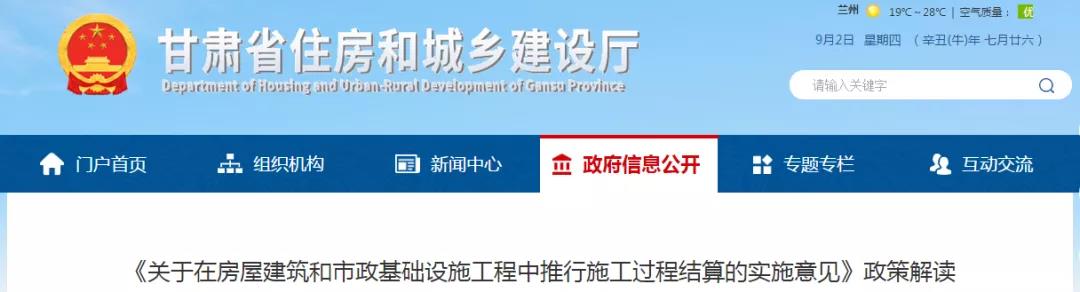

2020年6月,甘肅省住建廳發布《關于在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見》。

原文鏈接:

http://zjt.gansu.gov.cn/zjt/c108348/202105/58569337a1a74a6c842871776280392f.shtml

13、浙江

2020年5月20日,浙江省住建廳發布《關于在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見》:自6月20日起,在全省房建和市政項目中全面推行施工過程結算。

1、適用于省內能夠?qū)嵭蟹侄渭磿r(shí)結算的新開工房建和市政項目。以政府投資項目,且合同工期在18個月及以上的新開工工程為推廣示范重點。

2、施工過程結算周期可按施工形象進度節點劃分,做到與進度款支付節點相銜接。

3、施工過程結算中涉及人工、材料補差的,除合同另有約定外,可參照本省現行指導性計價依據執行,補差時間與節點周期相一致。合同履行期間,

4、施工單位要根據結算周期編制相應的結算報告,并遞交建設單位。對答復期限沒有約定或約定不明確的,按28個工作日確定。

5、因建設單位原因無法按期竣工驗收的,在施工單位提交竣工驗收?qǐng)?bào)告90天后,工程自動進入缺陷責任期。

原文鏈接:

http://jst.zj.gov.cn/art/2020/5/20/art_1229159231_536517.html

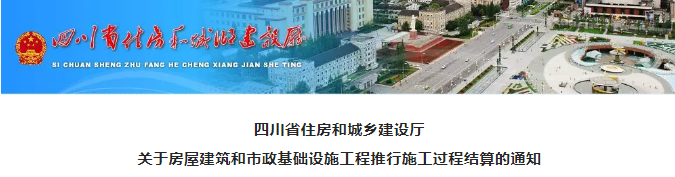

14、四川

2020年1月22日,四川發文,全省房屋建筑和市政基礎設施工程施工合同工期兩年以上的新開工項目要積極推行施工過程結算。從2020年3月1日起執行,有效期5年。

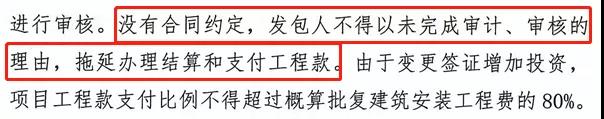

發包人不得以未完成審計作為延期工程過程結算的理由,拖延辦理結算和支付工程款。

施工過程結算節點,按工程主要結構、分部工程或施工周期進行劃分。

人工費用撥付周期應在招標文件和施工合同中進行單獨約定。

施工過程結算應根據合同約定和結算資料,對已完工程進行計量計價。安全文明施工費暫按基本費費率計算,竣工結算時,按該工程應計費率調整。

原文鏈接:

http://jst.sc.gov.cn/scjst/c101448/2020/1/22/c77ae4d906bf4879a21f10d2ca423ef8.shtml

15、海南

2019年11月,海南省住房和城鄉建設廳發布《關于在建筑領域推行施工過程結算的通知》。

1、新開工、建設工期兩年以上的房屋建筑和市政基礎設施工程,推行施工過程結算。條件成熟后全面推行。

2、施工過程結算周期可根據建設工程的主要特征、施工工期,按工程主要結構、分部工程或施工周期(月、季、年等)進行劃分。

3、施工過程結算應根據合同約定的結算原則和結算資料,對已完工程進行計量計價。質量不合格的,可在整改合格后納入當期施工過程結算;計量計價有爭議的,爭議部分按合同約定的爭議方式處理,無爭議部分應按期辦理施工過程結算。

4、施工過程結算完成后,發包單位應依據已確認的當期施工過程結算文件,按照合同約定足額支付結算款。

4、對實施施工過程結算的工程項目,住房城鄉建設主管部門在評獎評優、日常監管、建筑市場誠信評價等方面給予支持。

原文鏈接:

http://zjt.hainan.gov.cn/szjt/0401/201911/cfe36a4a3a9444debedfdc94ae1cf71a.shtml

16、廣東

2019年6月13日,廣東省住建廳印發通知,推進全省房屋建筑和市政基礎設施工程施工過程結算。

1、施工過程結算周期節點。施工過程結算周期,可根據工程特點、工期長短及分部(工程)驗收需要等,在招標文件中明確或經發承包雙方同意后,按時間節點或工程進度節點約定。

2、對實行施工過程結算的項目,在行政審批、日常檢查、專項檢查時,可簡化程序、降低抽查頻次。

3、已開工工程,可由發承包雙方協商簽訂補充協議。經發承包雙方確認的施工過程結算文件是竣工結算文件組成之一。

4、因發包人原因逾期未完成審核的,可按合同約定視同發包人認可承包人報送的施工過程結算報告。

5、施工過程結算支付。發包人按合同約定程序、時限、比例支付施工過程結算款;施工過程結算款支付比例沒有約定或約定不明確的,可參照竣工結算支付比例確定;發包人需扣回的有關款項,應同期抵扣。施工過程結算款支付周期應與合同約定的施工過程結算周期一致。

5、發包人超過約定時限不支付工程施工過程結算或竣工結算款項,又不達成延期付款協議的,可以抵押償付方式將該工程折價,還可申請人民法院將該工程依法拍賣。

原文鏈接:

http://zfcxjst.gd.gov.cn/xxgk/wjtz/content/post_2515153.html

17、山西

2019年3月22日,《山西省住房和城鄉建設廳、山西省發展和改革委員會、山西省財政廳關于在房屋建筑和市政基礎設施工程中推行施工過程結算的通知(第57號)》(以下簡稱《通知》)發布,從5月1日起,在房建和市政工程中推行施工過程結算。

1、施工合同工期一年(含一年)以上的房建和市政工程及其附屬設施和與其配套的線路、管道、設備安裝工程,應當實施施工過程結算。

2、發包人應依據已確認的當期施工過程結算文件,按照合同約定足額支付工程進度款,合同約定的進度款支付比例不得低于80%。承包人當期發生重大質量安全事故的,進度款支付比例降低10%。

3、發承包雙方應在合同中約定工程完工后竣工結算提交、審核、調解、支付等時間。除合同另有約定外,竣工結算的審核時間不得超出28天。發包人逾期未完成審核,視同認可承包人提交的竣工結算。

4、由于發包人原因?qū)е鹿こ虩o法按規定期限進行竣工驗收的,在承包人提交竣工驗收?qǐng)?bào)告90天后,工程自動進入缺陷責任期。

工程竣工驗收時,工程款支付比例不得低于工程結算總價的90%;竣工結算后14天內,除按規定預留質量保證金外,其余工程款應全部支付。

5、相關處罰:

發包人逾期支付進度款和竣工結算款的,除承擔違約責任外,還應按合同約定的利率支付利息;沒有約定的,應按照中國人民銀行發布的同期同類貸款利率支付利息。

發包人未按規定完成施工過程結算的,不應組織竣工驗收,不得投入使用;對長期拖延工程結算和拖欠工程款的發包人,有關部門不得批準新項目開工。

發包、承包、招標代理、監理、造價咨詢(包括財政評審)等單位,因違規行為影響施工過程結算難以實施的,有關職能部門要依法依規嚴肅處理,處理結果通過山西信用信息共享平臺予以公布。

原文鏈接:

https://zjt.shanxi.gov.cn/zfxxgk/zfxxgkml/zcfb/tfwj_195/202109/t20210909_2146055.shtml

18、北京

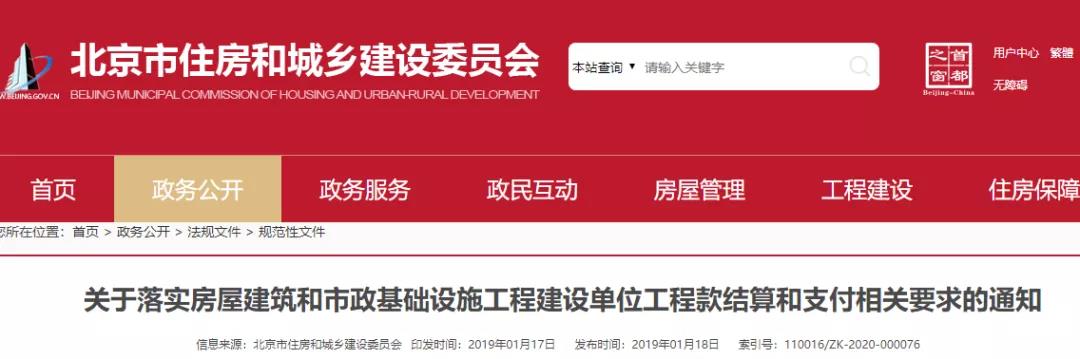

2019年1月17日,北京市住建委發布《落實房屋建筑和市政基礎設施工程建設單位工程款結算和支付相關要求的通知》,其中明確指出:

嚴禁拖欠工程款。對經人民法院認定拖欠工程款的建設單位,應當列入建筑市場“黑名單”,對其新建項目,不予批準開工。屬于政府投資工程的,不得要求施工單位以帶資承包方式進行建設。

全面落實施工過程結算,按照施工合同約定計量周期或工程進度結算并支付工程款。

原文鏈接:

http://zjw.beijing.gov.cn/bjjs/xxgk/fgwj3/gfxwj/zfcxjswwj/533674/index.shtml

19、貴州

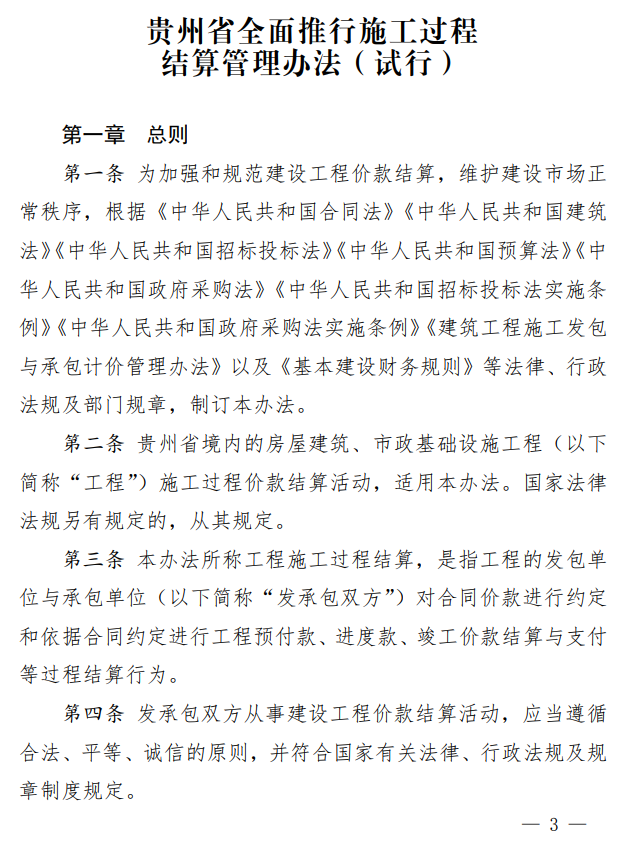

2018年12月,貴州省住建廳印發《貴州省全面推行施工過程結算管理辦法(試行)》。

原文鏈接:

http://zfcxjst.guizhou.gov.cn/jszx/zxwj/201902/t20190212_2258560.html

20、重慶

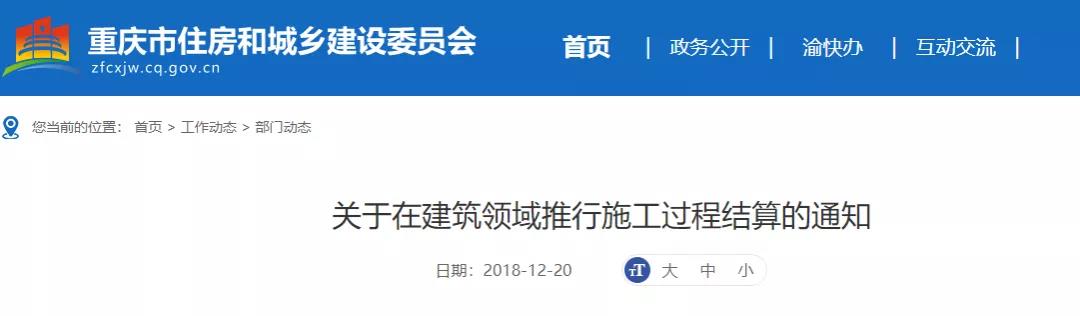

2018年12月20日,重慶市住建委發布《關于在建筑領域推行施工過程結算的通知》,要求:新開工、建設工期兩年以上工程,推行施工過程結算。

1、施工過程結算周期可根據建設工程的主要特征、施工工期,按工程主要結構、分部工程或施工周期(月、季、年等)進行劃分。

2、施工過程結算應根據合同約定的結算原則和結算資料,對已完工程進行計量計價。

3、施工過程結算完成后,發包單位應依據已確認的當期施工過程結算文件,按照合同約定足額支付結算款。

3、實施過程結算的項目,在辦理農民工工資保證金(銀行保函)、預售資金時,給予政策支持。

原文鏈接:

http://zfcxjw.cq.gov.cn/zwxx_166/bmdt/bmdt_23631/201812/t20181220_4040100.html

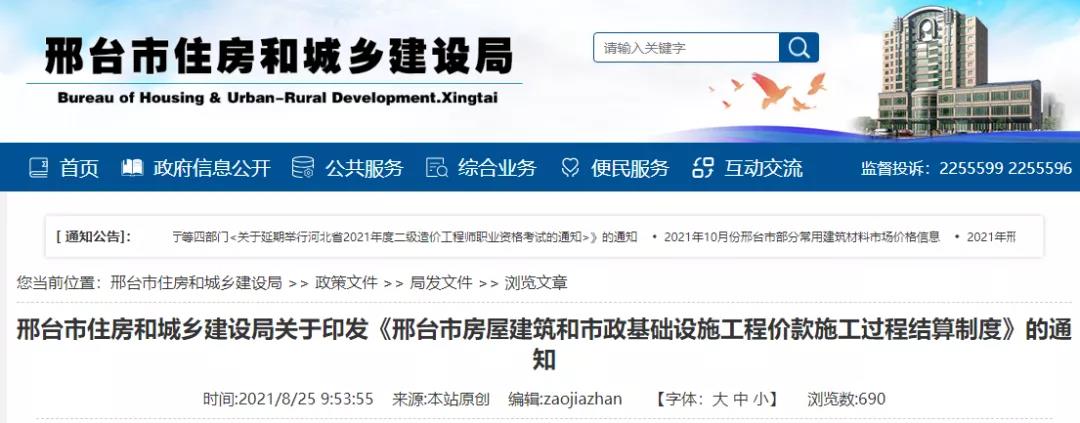

21、河北邢臺

2021年8月,邢臺市住建局印發《邢臺市房屋建筑和市政基礎設施工程價款施工過程結算制度》。

1、發包方應在施工合同中明確施工過程結算節點,按合同約定的計量周期或工程形象進度結算并支付工程款。施工過程結算應依照合同約定的支付方式及時支付。結算后,發、承包雙方應按要求報送過程結算資料。

承包方收到工程款后,應及時支付農民工工資和已完工工程中材料、機械等工程費用。

2、發包方、承包方應設專人負責施工過程結算的管理。

3、發、承包雙方有下列行為之一的,責令限期整改,拒不改正的,列入“不誠信企業名單”:

(一)未按制度要求報送施工過程結算資料的;

(二)未按合同約定進行施工過程結算的;

(三)提供施工過程結算虛假資料的。

原文鏈接:

http://zjj.xingtai.gov.cn/xtfdc-14078-1.html

22、遼寧沈陽

2019年4月,沈陽市城鄉建設局發布關于在建筑領域推行施工過程結算的通知,自2019年1月1日起執行。

1、施工過程結算周期可根據建設工程的主要特征、施工工期,按工程主要結構、分部工程或施工周期(月、季、年等)進行劃分。

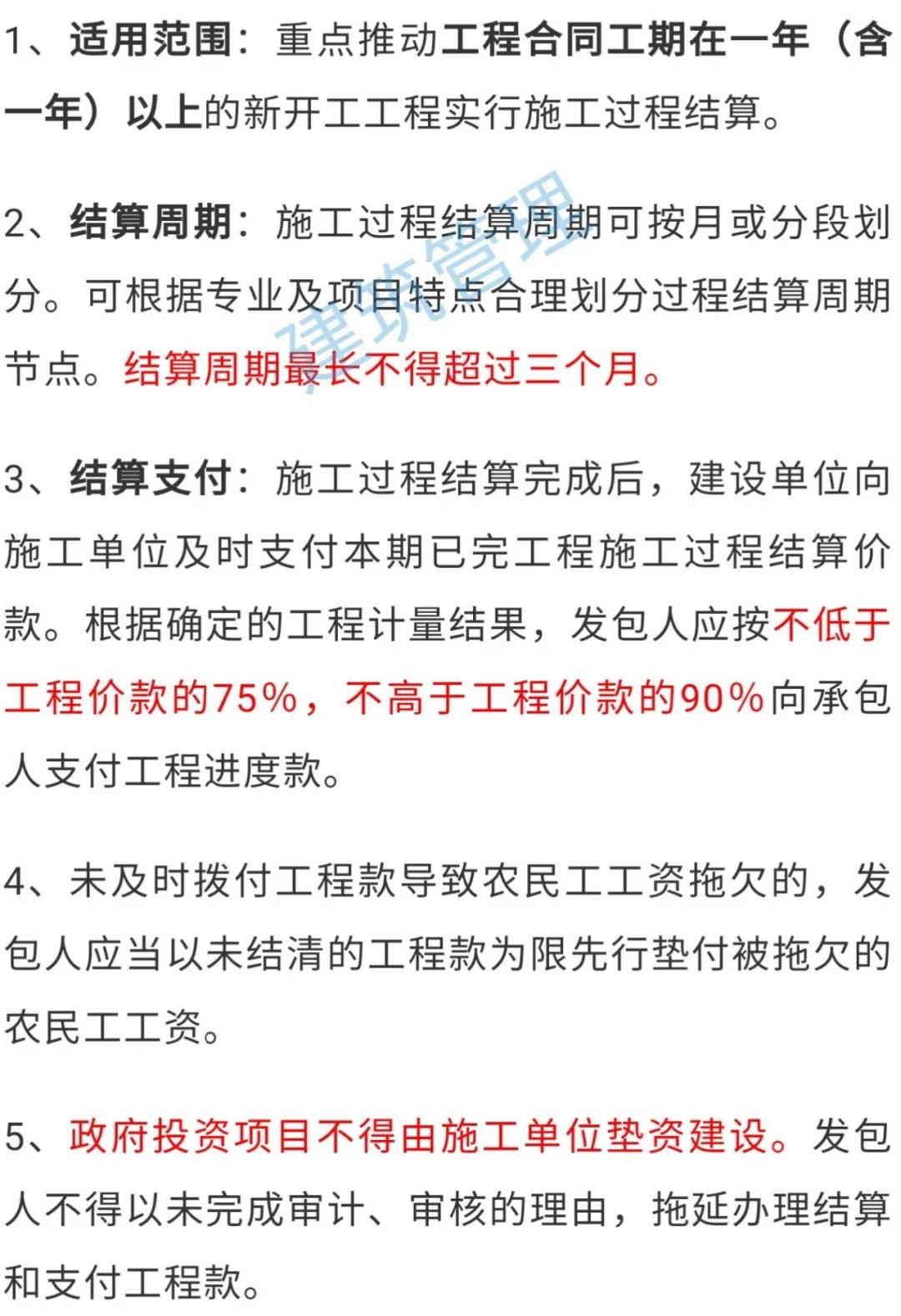

2、施工過程結算應根據合同約定的結算原則和結算資料,對已完工程進行計量計價。

3、施工過程結算完成后,發包單位應依據已確認的當期施工過程結算文件,按照合同約定足額支付結算款。

原文鏈接:

http://jw.shenyang.gov.cn/html/SYCX/156885632274759/156885632274759/157189025878377/3227475924256254.html

23、江蘇

2021年3月5日,江蘇省住房城鄉建設廳關于印發《2021年全省建筑業工作要點》的通知,明確提出,要“制定施工過程結算實施意見”。

?
